近日,随着沙河地铁站停车楼正式对外开放投入使用,位于昌平区沙河地铁站片区的重点民生交通配套项目全面收官。这一工程的圆满落地,标志着沙河地铁站片区长期存在的停车难问题得到系统性破解,区域公共交通配套体系进一步完善,为周边居民日常通勤、出行换乘提供了坚实保障,也为昌平区北部交通枢纽功能升级注入强劲动能。

沙河地铁站停车楼项目
沙河地铁站周边交通环境综合治理一昌平沙河地铁站机动车停车楼(含非机动车)项目于2025年10月20日实际开工,2026年3月30日完成了五方验收工作,计划2026年3月31日对外开放投入使用。从开工到验收,本项目仅历时162天,较合同竣工日期2026年8月29日提前151天完成全部建设任务,并实现了当日投用。
作为项目施工单位,北京昌水建筑有限公司(以下简称“昌水公司”)沙河地铁站停车楼项目团队以快干、实干、巧干的作风,在162天内完成从开工到投用的全流程建设,用昌水速度破解民生痛点,以国企担当擦亮昌水品牌。
沙河地铁站停车楼作为服务周边数万居民出行的核心民生工程,其建设进度与交付质量直接关系到市民出行便利与区域交通枢纽功能的发挥。项目启动之初,首要面对的就是对外协调问题。基于停车楼临铁、临路、地下管线错综复杂的现状,以及与政府部门、市政公用单位、属地社区及周边居民对接工作的繁琐冗杂,对此,项目负责人提前规划协调策略,指导项目团队建立专项对接机制,主动沟通,积极响应,确保了对接过程的顺利进行,为项目推进实施奠定扎实基础。

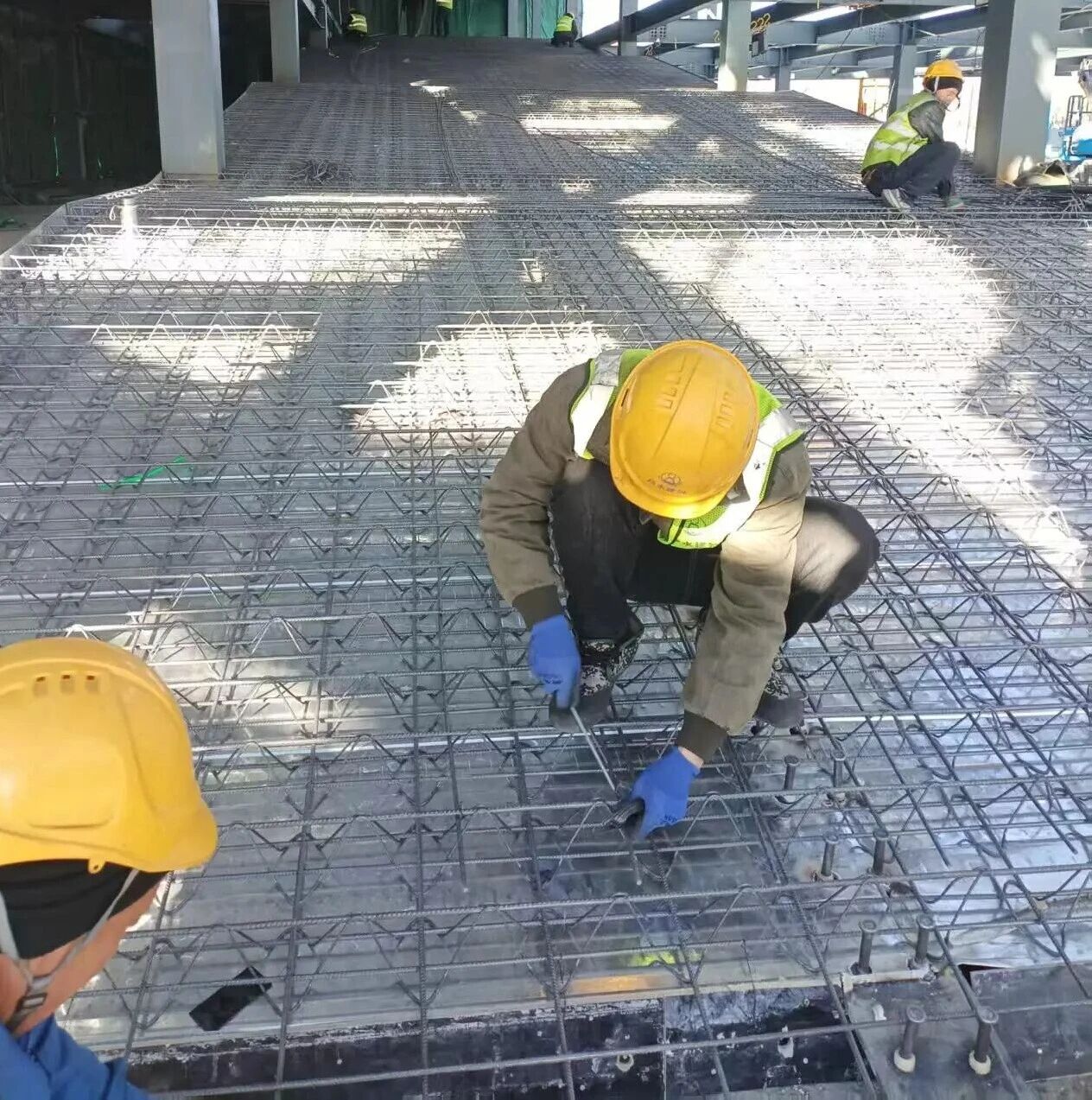

其次,项目开工后随即进入冬季施工,钢结构焊接、混凝土浇筑、加气块砌筑等常温作业的主要工序都在冬季进行。项目负责人全力保障项目施工资源投入,在物资、设备、资金等方面给予项目团队充分支持,项目团队本着不考虑成本、不计较投入的原则,围绕面积巨大的结构四周搭设保温棚,创造必要作业条件,为项目品质及工程质量提供保障。再次,面对如此紧张的工期,项目团队积极响应上级要求,安排工人三班轮换,24小时不停歇作业,春节期间管理人员、作业人员未休一天,全力以赴,抢工赶活,成为提前完成任务、确保工期进度的关键。

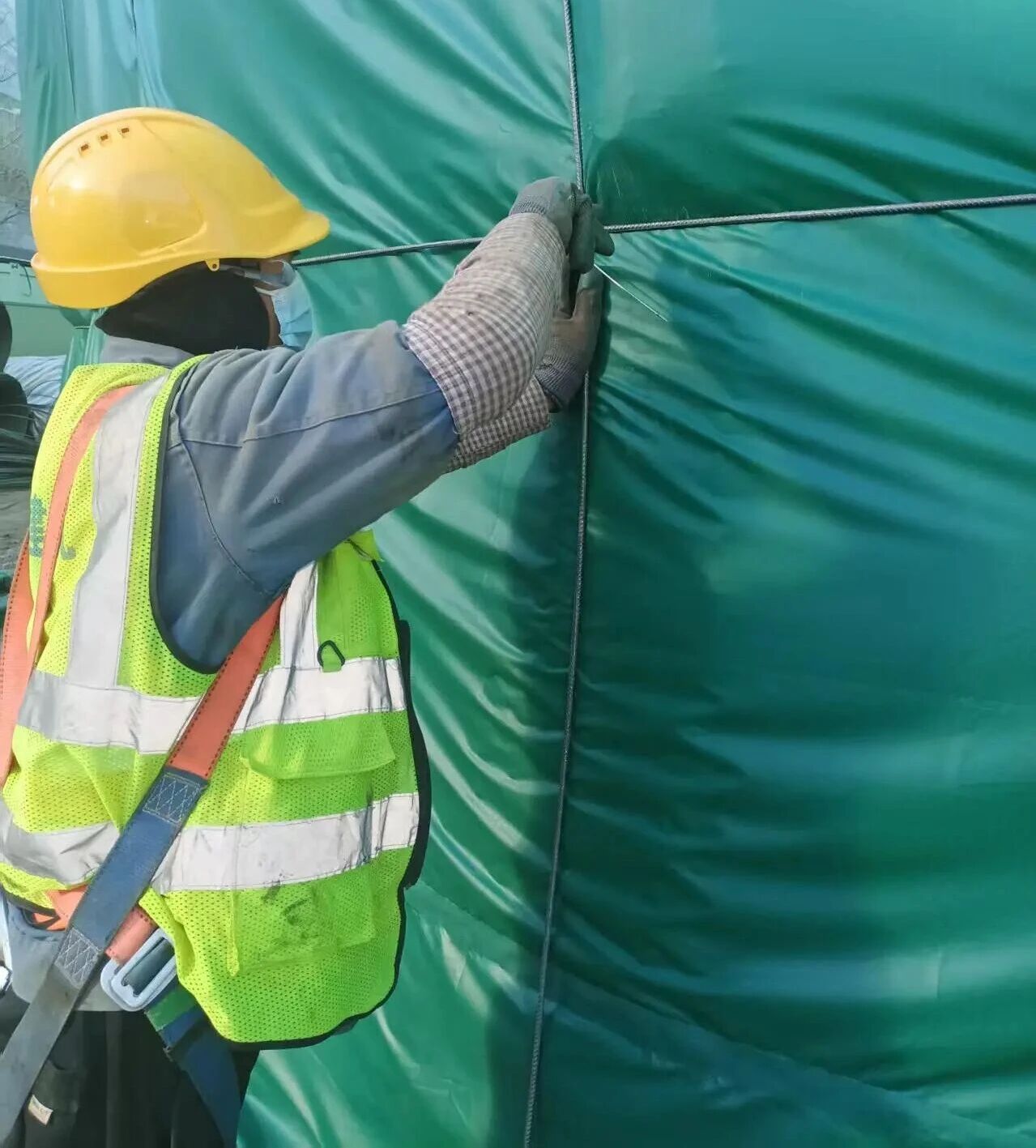

冬施暖棚搭设
最后,项目团队以安全为核心,全方位筑牢安全防线,确保了工程的顺利验收,任务圆满落地。项目团队精准锚定“保质量、抢工期、守安全”的核心目标,提前谋划、主动作为,结合项目钢结构主体、三层(含屋顶四层)的建筑特点,制定精细化施工方案,将各项建设任务细化分解到每日、落实到每一人,为项目高效推进筑牢基础。

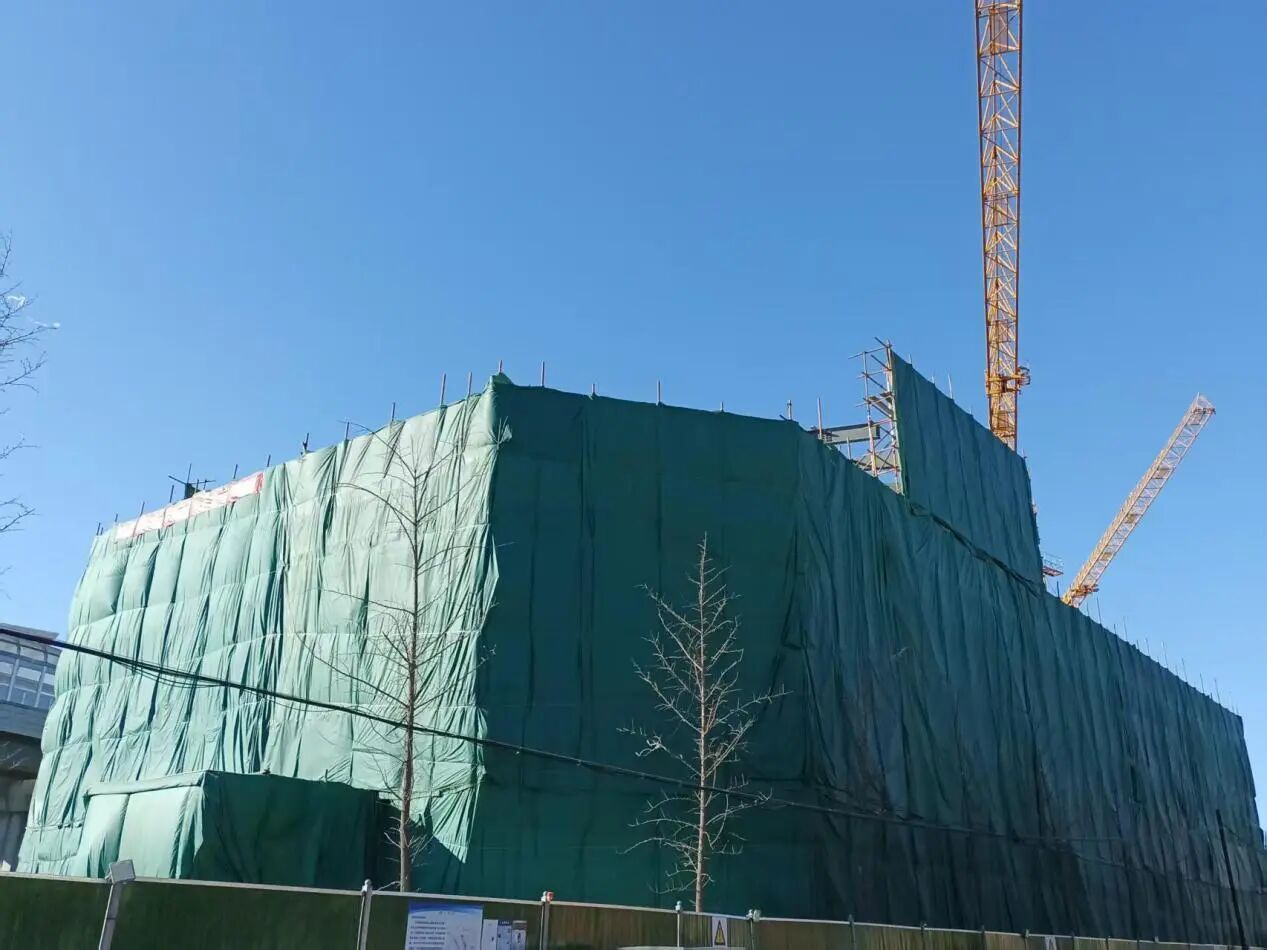

项目施工现场
“政企协同要像一股绳,拧在一起才有力量。”项目团队借鉴昌水公司过往重点项目建设经验,构建起“政府主导+多部门联动+参建单位协同”的工作机制,彻底打通部门间协调壁垒。积极对接各部门,提前梳理项目建设中的各关键环节,同步推进各项工作。针对消防工程、弱电工程、照明系统及车辆指引牌等多专业交叉施工易出现的工序冲突问题,项目团队每周组织施工、监理、设计等参建单位召开协调会,提前明确各专业施工节点与衔接要求,建立问题台账、实行销号管理,有效避免施工延误,将原本需要40天的交叉施工周期压缩至25天,大幅提升施工效率。
在五方验收环节,项目团队提前筹备、主动对接,全面梳理验收资料,对照验收标准逐项自查整改,全程跟进验收流程,及时整改验收中发现的细节问题。2026年3月30日,项目顺利通过五方验收。
自工程开工建设以来,各级领导高度重视项目推进情况,多次亲临施工现场开展调研督导、实地查看工程进度、详细了解建设难点,并对项目安全管理、质量管控、工期统筹等重点工作作出精准指导。领导的悉心关怀与现场部署,极大提振了项目团队的信心,为项目安全有序推进、质量稳步提升、进度持续加快提供了坚强保障。

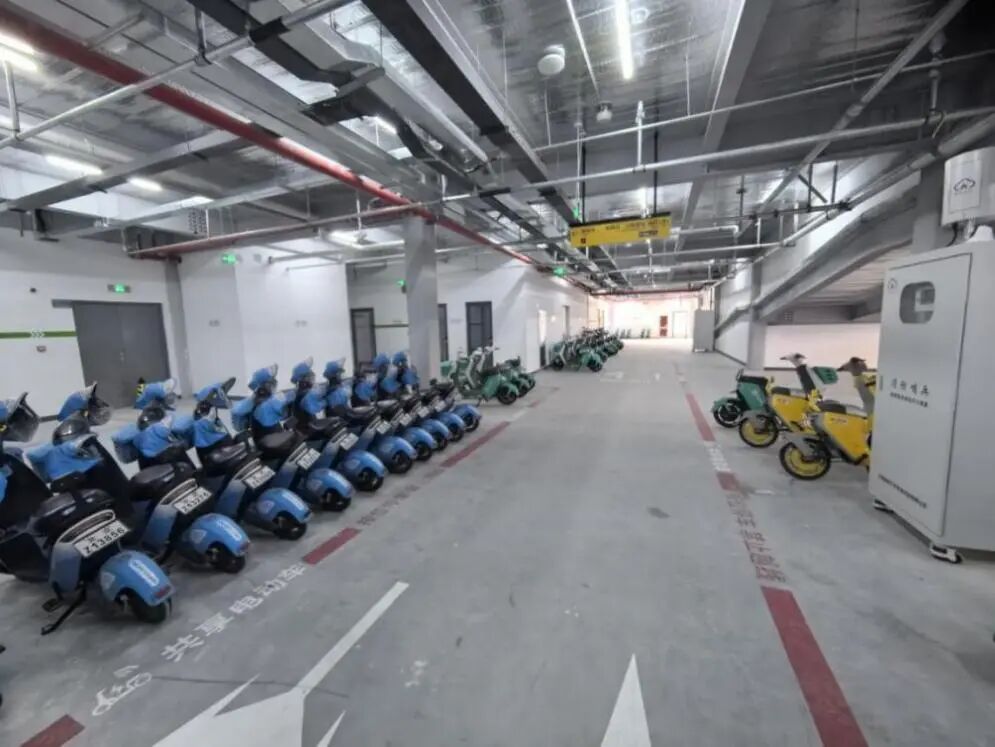

如今,这座总建筑面积15240.65平方米、可提供3532个停车泊位的停车楼正式投用,配套骑行驿站、电梯、公共卫生间等便民设施,实现地铁、非机动车、机动车无缝换乘,系统性解决片区停车难题,完善区域交通配套。

投入使用
从蓝图到实景,从开工到投用,每一份成绩都源于施工一线的日夜坚守。作为施工单位,我们始终秉持“把难事做细、把细事做快”的理念,以极致效率、过硬质量、严实作风,交出民生工程高分答卷。
未来,昌水公司将继续弘扬实干快干精神,把该项目的成功经验复制推广到更多民生工程,以施工铁军之姿,为昌平区公共服务升级、城市更新高质量发展持续发力!
